    Έτοιμοι τον Ιούλιο οι σταθμοί μετρό Αγ. Βαρβάρα, Κορυδαλλός, Νίκαια

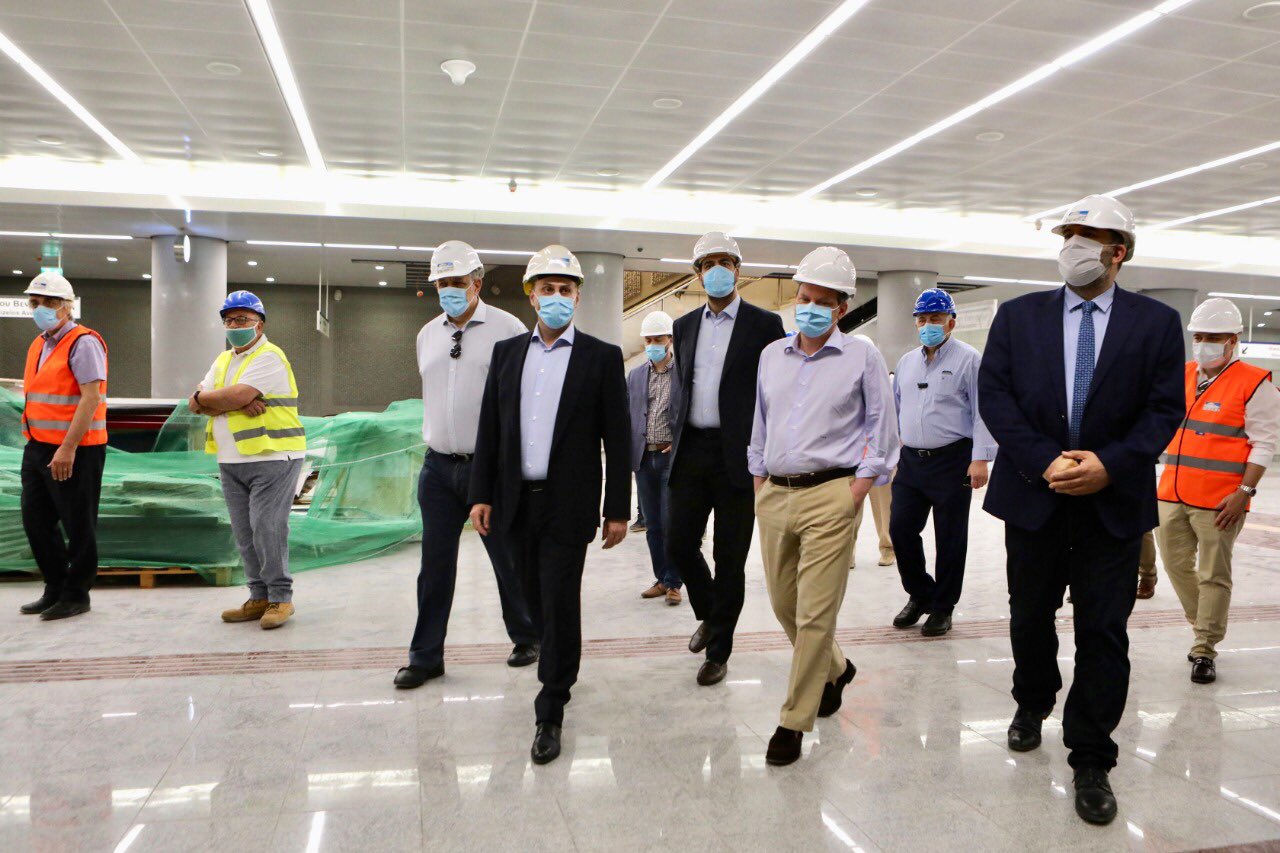

    Ο υπουργός Μεταφορών, Κώστας Αχ. Καραμανλής και ο υφυπουργός, Γιάννης Κεφαλογιάννης έκαναν αυτοψία στον σταθμό Αγία Βαρβάρα


    Ο υπουργός Μεταφορών, Κώστας Αχ. Καραμανλής έκανε σήμερα αυτοψία στις εργασίες στον σταθμό «Αγ. Βαρβάρα»

    Τον υπό κατασκευή σταθμό «Αγ. Βαρβάρα» στην επέκταση της Γραμμής 3 του Μετρό, «Aγία Μαρίνα-Δημοτικό Θέατρο», επισκέφθηκε ο υπουργός Υποδομών και Μεταφορών, Κώστας Καραμανλής, μαζί με τον Υφυπουργό, Γιάννη Κεφαλογιάννη. Τους Κώστα Καραμανλή και Γιάννη Κεφαλογιάννη συνόδεψε ο Γενικός Γραμματέας Υποδομών, Γιώργος Καραγιάννης.

    Όπως έγινε γνωστό, ο σταθμός θα δοθεί προς χρήση από τους πολίτες τον ερχόμενο Ιούλιο, μαζί με τους σταθμούς «Κορυδαλλός» και «Νίκαια».

    Σε δηλώσεις του, μετά την επίσκεψή του στο εργοτάξιο του σταθμού, ο υπουργός τόνισε ότι, κατά την περίοδο της πανδημίας, οι εργασίες συνεχίστηκαν, με την αυστηρή βέβαια τήρηση όλων των μέτρων ασφάλειας και προστασίας των εργαζομένων, σύμφωνα με τις οδηγίες των ειδικών. «Πριν από λίγους μήνες, είχα δεσμευτεί ότι στις αρχές του καλοκαιριού θα έχουμε έτοιμους τους τρεις πρώτους σταθμούς της επέκτασης του Μετρό προς Πειραιά: Αγία Βαρβάρα, Κορυδαλλό και Νίκαια. Για να το καταφέρουμε αυτό, όλο αυτό το διάστημα εργαστήκαμε εντατικά», είπε χαρακτηριστικά.

    «Σήμερα, λοιπόν, μπορώ να επαναλάβω ότι θα είμαστε συνεπείς με τη δέσμευσή μας. Πλέον ολοκληρώνουμε τις δοκιμές όλων των συστημάτων, ώστε οι τρεις σταθμοί να λειτουργήσουν στις αρχές του προσεχούς Ιουλίου», πρόσθεσε και τόνισε ότι: «Το τελευταίο εξάμηνο ξεπεράσαμε πολλά προβλήματα που χρόνιζαν και δώσαμε λύση σε σημαντικά ζητήματα που παρέμεναν άλυτα για καιρό».

    Ο Υπουργός Υποδομών και Μεταφορών ανακοίνωσε στη συνέχεια ότι: «Δεν ολοκληρώνεται μόνο το κατασκευαστικό κομμάτι. Επιλύσαμε και το πρόβλημα του ηλεκτρονικού εισιτηρίου στους συγκεκριμένους σταθμούς και της διασύνδεσής του με το κεντρικό σύστημα». Ο κ. Καραμανλής υπενθύμισε ότι παρέλαβε άλυτο το συγκεκριμένο πρόβλημα και ως εκ τούτου ήταν ορατός ο κίνδυνος να ολοκληρωνόταν η κατασκευή των σταθμών, αλλά να μην μπορούν να λειτουργήσουν επειδή δεν θα μπορούσε ο κόσμος να επικυρώσει το εισιτήριό του.

    «Τέτοιες παράλογες καταστάσεις είχαμε να αντιμετωπίσουμε…», σχολίασε και πρόσθεσε: «Ωστόσο, με τις κατάλληλες οδηγίες και ενέργειες και παρά τις αντιξοότητες της πανδημίας, καταφέραμε σε πολύ σύντομο χρονικό διάστημα να το λύσουμε και αυτό. Και σε λιγότερο από δύο μήνες από σήμερα, οι εκατοντάδες χιλιάδες συμπολίτες μας της Αγίας Βαρβάρας, του Κορυδαλλού και της Νίκαιας θα μπορούν να απολαμβάνουν το Μετρό με άνεση και ασφάλεια».

    Καραμανλής: Επόμενος στόχος τα Μανιάτικα και το Δημοτικό Θέατρο Πειραιά

    Ο κ. Καραμανλής κατέληξε τονίζοντας: «Βέβαια η εντατική δουλειά θα συνεχιστεί. Επόμενος στόχος να είμαστε συνεπείς και με το δεύτερο σκέλος της δέσμευσής μας, οι άλλοι τρεις σταθμοί τους οποίους παραλάβαμε με πολύ σοβαρές καθυστερήσεις, Μανιάτικα, Δημοτικό Θέατρο και Πειραιάς, να είναι έτοιμοι το 2022. Συνεχίζουμε να δουλεύουμε μεθοδικά και σοβαρά, χωρίς μεγάλα λόγια».

    Ο υπουργός Μεταφορών, Κώστας Αχ. Καραμανλής και ο υφυπουργός, Γιάννης Κεφαλογιάννης έκαναν αυτοψία στον σταθμό Αγία Βαρβάρα

    Από την πλευρά του ο κ. Κεφαλογιάννης τόνισε ότι: «Η δημιουργία νέων υποδομών είναι επιβεβλημένη για την αναβάθμιση των συγκοινωνιακών υπηρεσιών προς τους πολίτες της πρωτεύουσας». Σημείωσε πως: «Ο νέος σταθμός της Αγίας Βαρβάρας επεκτείνει το δίκτυο του Μετρό στη νευραλγική γραμμή που θα συνδέει την Αθήνα με τον Πειραιά» και υπογράμμισε ότι: «Με τη λειτουργία του νέου σταθμού, οι πολίτες της περιοχής θα δουν αμέσως βελτίωση όχι μόνο στις μετακινήσεις τους, αλλά και στην ποιότητα ζωής τους, καθώς έχει γίνει σημαντική δουλειά και στη διαμόρφωση του περιβάλλοντος χώρου».

    Το έργο σε αριθμούς

    Η επέκταση της Γραμμής 3 του Μετρό, «Αγία Μαρίνα – Δημοτικό Θέατρο», αποτελείται από σήραγγα μήκους περίπου 7,55 χλμ., έξι νέους σταθμούς («Αγ. Βαρβάρα», «Κορυδαλλός», «Νίκαια», «Μανιάτικα», «Πειραιάς», «Δημοτικό Θέατρο») και επτά ενδιάμεσα φρέατα εξαερισμού.

    Το συμβατικό κατ’ αποκοπή τίμημα του έργου (συμπεριλαμβανομένων των απρόβλεπτων, απολογιστικών και αναθεώρησης) ανέρχεται στα 467.462 εκ. ευρώ. Οι εργασίες στην επέκταση της Γραμμής 3 έχουν ολοκληρωθεί σε ποσοστό 83%. Στο τμήμα των τριών πρώτων σταθμών βρίσκονται ήδη σε εξέλιξη οι δοκιμές των ηλεκτρομηχανολογικών συστημάτων, ενώ σε φάση ολοκλήρωσης βρίσκονται τα αρχιτεκτονικά τελειώματα και οι αποκαταστάσεις επιφανείας.

    Πιο αναλυτικά, οι εργασίες πολιτικού μηχανικού (αρχιτεκτονικά, επιφάνειες, κ.λ.π.) έχουν ολοκληρωθεί κατά 90% στο σύνολο της επέκτασης και κατά 99,5% στους σταθμούς «Αγία Βαρβάρα», «Κορυδαλλός» και «Νίκαια».

    Ο υπουργός Μεταφορών, Κώστας Αχ. Καραμανλής και ο υφυπουργός, Γιάννης Κεφαλογιάννης έκαναν αυτοψία στον σταθμό Αγία Βαρβάρα

    Οι ηλεκτρομηχανολογικές εργασίες στο σύνολο της επέκτασης έχουν ολοκληρωθεί σε ποσοστό 69%, ενώ οι σταθμοί «Αγία Βαρβάρα», «Κορυδαλλός» και «Νίκαια» είναι έτοιμοι σε ποσοστό 95% (το υπολειπόμενο 5% αφορά κυρίως σε δοκιμές).

    Εντός του Ιουνίου, προγραμματίζεται η διενέργεια της τελικής δοκιμαστικής λειτουργίας με συρμό, και μετά την ολοκλήρωσή της οι σταθμοί «Αγία Βαρβάρα», «Κορυδαλλός» και «Νίκαια» θα είναι έτοιμοι για εμπορική λειτουργία στις αρχές Ιουλίου 2020.

    Μέχρι τα τέλη Ιουνίου θα γίνονται δοκιμές σε διάφορα συστήματα λειτουργίας του Μετρό (πυρανίχνευση, τηλεχειρισμός του συστήματος παροχής ισχύος έλξης, αερισμού, διανομής χαμηλής τάσης, κ.λ.π.). Παράλληλα, ο ΟΑΣΑ αναμένεται να έχει έως τότε υλοποιήσει το σύστημα έκδοσης και ακύρωσης εισιτηρίων, για την ομαλή λειτουργία των σταθμών. Οι επιφανειακοί χώροι δε, θα είναι πλήρως λειτουργικοί.

    Ο υπουργός Μεταφορών, Κώστας Αχ. Καραμανλής και ο υφυπουργός, Γιάννης Κεφαλογιάννης έκαναν αυτοψία στον σταθμό Αγία Βαρβάρα

    Σημειωτέον ότι οι σταθμοί «Αγία Βαρβάρα», «Κορυδαλλός» και «Νίκαια» έχουν σχεδιαστεί από την ΑΤΤΙΚΟ ΜΕΤΡΟ Α.Ε. με προτεραιότητα στα βιοκλιματικά χαρακτηριστικά. Εν τω μεταξύ, στο σταθμό του Πειραιά έχουν ολοκληρωθεί οι σκυροδετήσεις της πλάκας θεμελίωσης, στους σταθμούς «Μανιάτικα» και «Δημοτικό Θέατρο» έχουν ολοκληρωθεί οι σκυροδετήσεις, ενώ στο «Δημοτικό Θέατρο» είναι σε εξέλιξη εργασίες αρχιτεκτονικών τελειωμάτων και εγκατάστασης ηλεκτρομηχανολογικού εξοπλισμού. Το σύνολο της επέκτασης της Γραμμής 3 αναμένεται να δοθεί σε εμπορική λειτουργία το καλοκαίρι του 2022.
